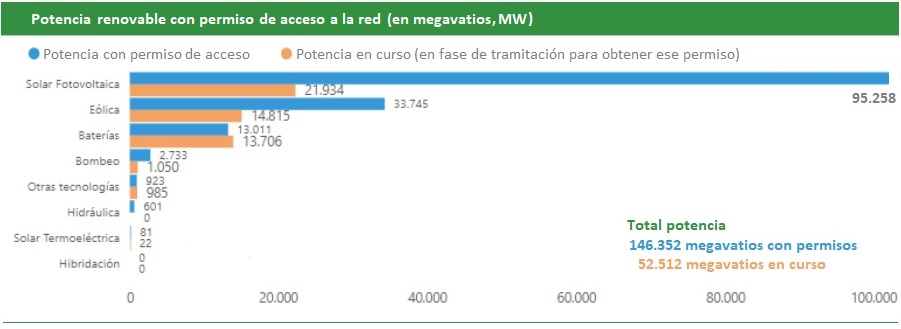

El último Informe de APPA destaca sobre todo dos datos: (1) actualmente hay 146.352 MW de potencia renovable con permisos de acceso a la red y (2) más de 52.000 están en fase de tramitación. Es decir, que casi 200.000 megavatios de potencia renovable están llamando a las puertas de Red Eléctrica, el operador del sistema eléctrico nacional, para conectarse y empezar a generar electricidad. A efectos comparativos: ahora mismo hay 131.212 megavatios de potencia instalada (nuclear, hidráulica, gas, eólica, solar, etcétera) en toda España, es decir, que la potencia que viene de camino (potencia renovable) es mucha más (200.000 megavatios) que la que hay ahora mismo operativa (131.000, sumadas todas las tecnologías, renovables y convencionales, conectadas a día de hoy). La tecnología que más megavatios quiere conectar es la fotovoltaica, 95.258 megavatios FV tienen ya permiso de acceso. A ellos hay que añadir 33.745 megas de eólica que también tienen permisos, más de 13.000 de baterías, 3.300 de bombeos e hidráulica y cerca de mil megas de "otras tecnologías".
La potencia "en curso", la que aún no tiene el permiso de acceso pero ya lo ha solicitado, es también muy fotovoltaica. 21.934 megavatios FV se encuentran en esa situación: no tienen todavía permisos, pero están en ello. Como 14.815 megas de eólica, 13.700 de baterías, 1.000 de bombeos y otros 1.000 de otras tecnologías.
Los números, formidables, denotan el gran apetito del sector renovable por enchufarse a la red, pero, sobre todo, superan con mucho los objetivos que el Gobierno ha fijado para España en su recientemente actualizado Plan Nacional Integrado de Energía y Clima (Pniec) 2030. El Ministerio para la Transición Ecológica y el Reto Demográfico ha establecido en ese Plan objetivos concretos, por tecnologías, que ha cuantificado en megavatios de potencia.
A saber: el Gobierno quiere que en ese año, año 2030, haya en el país 57.000 megavatios solares fotovoltaicos (57 gigas) conectados a red para vertido y venta de su electricidad (ahora mismo hay 31 gigas); y quiere que dentro de cinco años haya además en España hasta 62.000 megavatios eólicos (62 gigas) en funcionamiento.
[Bajo estas líneas, objetivos que fijaba el primer Pniec, y objetivos que fija el Pniec ahora actualizado, que ha aprobado el Gobierno en el Consejo de Ministros del pasado 24 de septiembre].
Pues bien, ahora mismo, a fecha de enero de 2025, hay en España 32.010 megavatios operativos de potencia eólica (32 gigavatios, GW), o sea, que hacen falta otros 30 gigas para alcanzar el objetivo 62. Treinta gigavatios eólicos hacen falta... y 48 vienen de camino, según el informe de APPA: porque 33,7 GW eólicos ya tienen el permiso de acceso y 14,8 más lo han solicitado (véase la primera tabla). O sea, que lo que el sector trae de camino (48 GW) excede muy mucho lo que hace falta para cumplir con el Plan (30). Eso, en lo que se refiere a la eólica, pero es que, en lo que respecta a la solar fotovoltaica, los números se disparan. El Pniec quiere que en España haya en 2030, o sea, dentro de cinco años, 57 gigas de potencia FV operativa, pero es que el sector ya ha solicitado (y obtenido permiso de acceso a red) potencia por valor de 95,2 gigavatios.
95.258 megavatios de potencia solar fotovoltaica (95,2 GW) ya tienen permiso de acceso; y otros 21.934 megas (casi 22 gigavatios más) están en fase de tramitación (en total, 117.192 megavatios FV han obtenido y/o solicitado acceso). Es decir, que (1) el parque solar FV nacional mide a día de hoy 31 gigavatios, que (2) el Gobierno quiere que ese parque crezca de aquí a 2030 (ese es el objetivo que ha fijado en su Plan) hasta los 57 gigas (o sea, que haría falta instalar en estos cinco años 26 gigavatios solares fotovoltaicos para cerrar la brecha) y que (3) el sector ya ha solicitado potencia de acceso por valor de... más de 117.000 megavatios (117 gigas). ¿En resumen? Hacen falta 26 para cumplir el objetivo y ya han obtenido y/o solicitado acceso 117, lo que supone más que cuadruplicar el objetivo.
¿Motivo de tamaño apetito? Quizá los precios futuros de la electricidad. El mismo informe de APPA repasa los precios medios registrados este año en el mercado diario y resultan la mar de atractivos. El precio medio del megavatio hora en el mercado diario ibérico ha ido escalando a lo largo de todo el año y en el mes de diciembre ha superado los 111 euros. El megavatio hora ha quedado en el segundo semestre en el mercado diario del año 2024 a más de 85 euros de media. Y los futuros que repasa APPA en su informe (precios futuros) son igualmente atractivos para los productores: 78,45 euros el megavatio hora en el primer trimestre de 2025, 51,42 euros el megavatio hora del segundo trimestre de 2025 y 82,52 en el tercer trimestre de 2025. ¿Media año 2025? Por encima de los setenta euros: 73,5, concretamente. ¿Media 2026? 61,85 €/MWh.
