Este es el nuevo mapa de las renovables en España

3

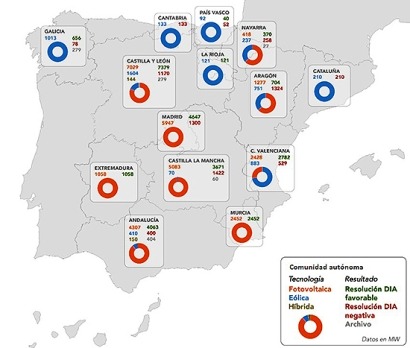

El Ministerio para la Transición Ecológica ha sometido 202 expedientes de proyectos de energías renovables al procedimiento de Evaluación de Impacto Ambiental, el 100% de los que, en el ámbito de sus competencias, debían obtener la Declaración de Impacto Ambiental (DIA) antes del pasado 25 de enero, de acuerdo con los plazos e hitos establecidos por el Real Decreto-ley 23/2020, que es el que marca la tramitación de estas instalaciones. Transición Ecológica le ha dado luz verde (DIA "positiva") a 154 de esos expedientes: 27.943 megavatios en total.
Este es el nuevo mapa de las renovables en España

El examen DIA es uno de los hitos clave en toda tramitación. No todos esos 27,9 gigas serán ejecutados, pues algunos pueden varar en los siguiente hitos administrativos que les aguardan, pero el que ha publicado hoy el Ministerio puede ser una buena aproximación al nuevo (futuro) mapa de las renovables en España.

Un total de 154 expedientes -acaba de informar el Ministerio- han recibido Declaración de Impacto Ambiental (DIA) "positiva", 36 han obtenido DIA "negativa" y 12 se han "archivado". La potencia de los proyectos "evaluados" asciende a 35.879 megavatios. De ese total, 27.943 megas han obtenido la DIA favorable: 132 proyectos fotovoltaicos (24.752 MW), veinte eólicos (2.897 MW) y dos proyectos híbridos (294 MW). La gran mayoría de las DIAs favorables de los proyectos -explican desde el Ministerio- contiene "condiciones de obligado cumplimiento", sin las que no se consigue el resto de las autorizaciones administrativas de la tramitación. Además, tres de cada cuatro expedientes con DIA positiva han sufrido modificaciones antes de obtenerla, con reducciones de superficie de ocupación o del volumen de equipos a instalar.

Igualmente, cada DIA favorable incluye las "medidas correctoras y compensatorias" oportunas para minimizar los posibles impactos ambientales generados en la fase de construcción y explotación de los proyectos, así como las condiciones del Plan de Vigilancia Ambiental a desarrollar.

El RDL 23/20 establece plazos temporales para que los proyectos de generación de electricidad cumplan determinados hitos de la tramitación desde que reciben los derechos de acceso y conexión a las redes eléctricas, so pena de perder dichos derechos. Las tramitaciones de los proyectos con más de 50 MW o ubicados en más de una comunidad autónoma son competencia del Ministerio, mientras que los demás son competencia de las comunidades autónomas.

El RDL 23/20 establece que los proyectos con los derechos de acceso y conexión recibidos entre el 31 de diciembre de 2017 y el 25 de junio de 2020 –fecha de aprobación de dicha norma– vencían el pasado 25 de enero y el Ministerio ha evaluado todos los proyectos de su competencia (tras la DIA favorable, para continuar con la tramitación, las instalaciones habrán de alcanzar y superar otros hitos, el primero de los cuales es la obtención de la autorización administrativa previa; a continuación habrán de obtener la autorización administrativa de construcción; y, por fin, la autorización administrativa de explotación definitiva). Según datos de Red Eléctrica de España, que es el operador del sistema eléctrico nacional, actualmente hay en la península 29.343 megavatios de potencia eólica instalada y 18.994 megas de potencia fotovoltaica.

Añadir un comentario
Emilio Diez
Las DIA las aprueba la Dirección General de Medio Ambiente (órgano ambiental estatal) del Ministerio de Transición Ecológica pero la verificación del seguimiento ambiental corresponde (art. 52 Ley 21/2013) a la Dirección General de Energía del propio Ministerio de Transición Ecológica, que es quien autoriza las plantas de mas de 50 MW, sin perjuicio de que los titulares deban también a veces presentar seguimientos de fauna y flora o de ciertas medidas compensatorias a las Comunidades Autónomas.
Carlos
Eso que las DIAs establecen medidas correctoras y compensatorias es como decir nada. Las DIAs las aprueba el Ministerio pero los Planes de Vigilancia van a ser responsabilidad de supervisión de las Comunidades Autónomas. Si ya no hay cooperación entre el primero y las segundas, alguien va a creer que va a haber sanción para el que se pase de la raya y cometa un delito ambiental? Ja ja ja
Miguel
El próximo boom de instalaciones fotovoltaicas se va a dar en Castilla y León, según lo previsto. Hay que nutrir de electricidad de origen fotovoltaico a los vecinos norteños como país Vasco, Cantabria, Asturias y Galicia.
Madrid parece que se apunta fuerte al carro de las plantas fotovoltaicas. El consumo lo tiene bien cerca..
Cataluña sigue con su discurso de energías 100% renovables, pero en cuanto a instalaciones en planta.. sigue mirando a la generación revobable de Aragón y a la nuclear. Están como para cerrar los reactores nucleares.
Sorprende los resultados de la Comunidad Valenciana que hasta hace poco más de un mes tenía bloqueados la totalidad de los proyectos.
Baterías con premio en la gran feria europea del almacenamiento de energía
El jurado de la feria ees (la gran feria europea de las baterías y los sistemas acumuladores de energía) ya ha seleccionado los productos y soluciones innovadoras que aspiran, como finalistas, al gran premio ees 2021. Independientemente de cuál o cuáles sean las candidaturas ganadoras, la sola inclusión en este exquisito grupo VIP constituye todo un éxito para las empresas. A continuación, los diez finalistas 2021 de los ees Award (ees es una de las cuatro ferias que integran el gran evento anual europeo del sector de la energía, The smarter E).
